Change Management für AI Automation in Unternehmen

Cluster13 Min. Lesezeit2'435 WörterVeröffentlicht: · Aktualisiert: Özden Erdinc
Central Entity: AI Automation

Mitarbeitende erfolgreich mitnehmen: Das Change-Management-Framework für AI Automation

Die beste Automatisierungs-Lösung nützt nichts, wenn Mitarbeitende sie umgehen oder ignorieren. Ob ein Projekt trägt, entscheidet sich deshalb nicht allein an der Technik. Diese Seite zeigt, wie Sie mit systematischem Change Management die Akzeptanz für Automatisierung aufbauen, Widerstände überwinden und eine Kultur der kontinuierlichen Innovation schaffen.

Das Dilemma: Die Technik ist der kleinere Teil

Zur Scheiterquote von Veränderungs- und Automatisierungsprojekten kursiert eine sehr bekannte Zahl. Sie lässt sich auf keine überprüfbare Erhebung zurückführen; die Quellenketten verweisen im Kreis auf sich selbst. Wir nennen sie deshalb nicht. Beschreiben lässt sich dagegen das Muster dahinter: Eine Lösung kann technisch einwandfrei laufen und trotzdem folgenlos bleiben, weil sie im Arbeitsalltag nicht benutzt wird.

Typisches Szenario (konstruiert, um das Muster zu zeigen):

  • Unternehmen investiert CHF 100'000 in eine RPA-Lösung
  • Technisch funktioniert sie perfekt
  • Aber Mitarbeitende nutzen sie nicht richtig oder umgehen sie
  • Nach 12 Monaten liegt die Nutzung weit unter dem Plan
  • ROI verfehlt, Projekt wird als "Fehlschlag" markiert

Die Lösung ist nicht bessere Technologie, sondern besseres Change Management. Wie gross der Unterschied ausfällt, hängt von Ausgangslage, Führung und Schulungsqualität ab. Deshalb gehört die Adoption von Beginn an im eigenen Projekt gemessen – und nicht aus fremden Prozentwerten abgeleitet.

Warum Menschen Automatisierung widerstehen: Die psychologischen Wurzeln

Widerstand ist nicht böser Wille – er ist eine normale psychologische Reaktion auf Unsicherheit:

1. Angst vor Jobverlust

  • "Wenn Maschinen meine Arbeit machen, bin ich überflüssig"
  • Realität: Automatisierung verändert den Zuschnitt von Aufgaben. Ob im eigenen Projekt Stellen wegfallen, ist eine Entscheidung des Unternehmens und keine Folge der Technik – sie gehört vor dem Start geklärt und offen gesagt
  • Gegenstrategie: Frühe, transparente Kommunikation über "Umpositionierung statt Abbau"

2. Verlust von Kontrolle und Kompetenz
  • "Ich bin 20 Jahre gut in diesem Job – jetzt ist es plötzlich falsch?"
  • Automatisierung kann bestehende Expertise entwerten
  • Gegenstrategie: Mitarbeitende in Automation-Rollen repositionieren (Automations-Manager, Prozess-Analyst)

3. Ungewissheit und Mangel an Information
  • Unsicherheit ist ein Vakuum, das Gerüchte füllen
  • "Die Firma will uns loswerden" ist schnell das Narrativ
  • Gegenstrategie: Proaktive, häufige, transparente Kommunikation

4. Unzureichendes Training und Vorbereitung
  • "Ich weiss nicht, wie das neue System funktioniert"
  • Frustration und Fehler folgen
  • Gegenstrategie: Umfassende Schulung vor Go-Live

5. Mangelnde Partizipation
  • "Das wurde über meinen Kopf hinweg entschieden"
  • Das Gefühl von Eigenverantwortung fehlt
  • Gegenstrategie: Mitarbeitende früh einbeziehen, Feedback nutzen

6. Unrealistische Erwartungen
  • "Das System wird alle Probleme lösen"
  • Wenn erste Enttäuschungen kommen, folgt Desillusionierung
  • Gegenstrategie: Konservative Ziele setzen, statt Erwartungen zu überhöhen

Das 6-Phasen-Change-Management-Modell: So gehen Sie vor

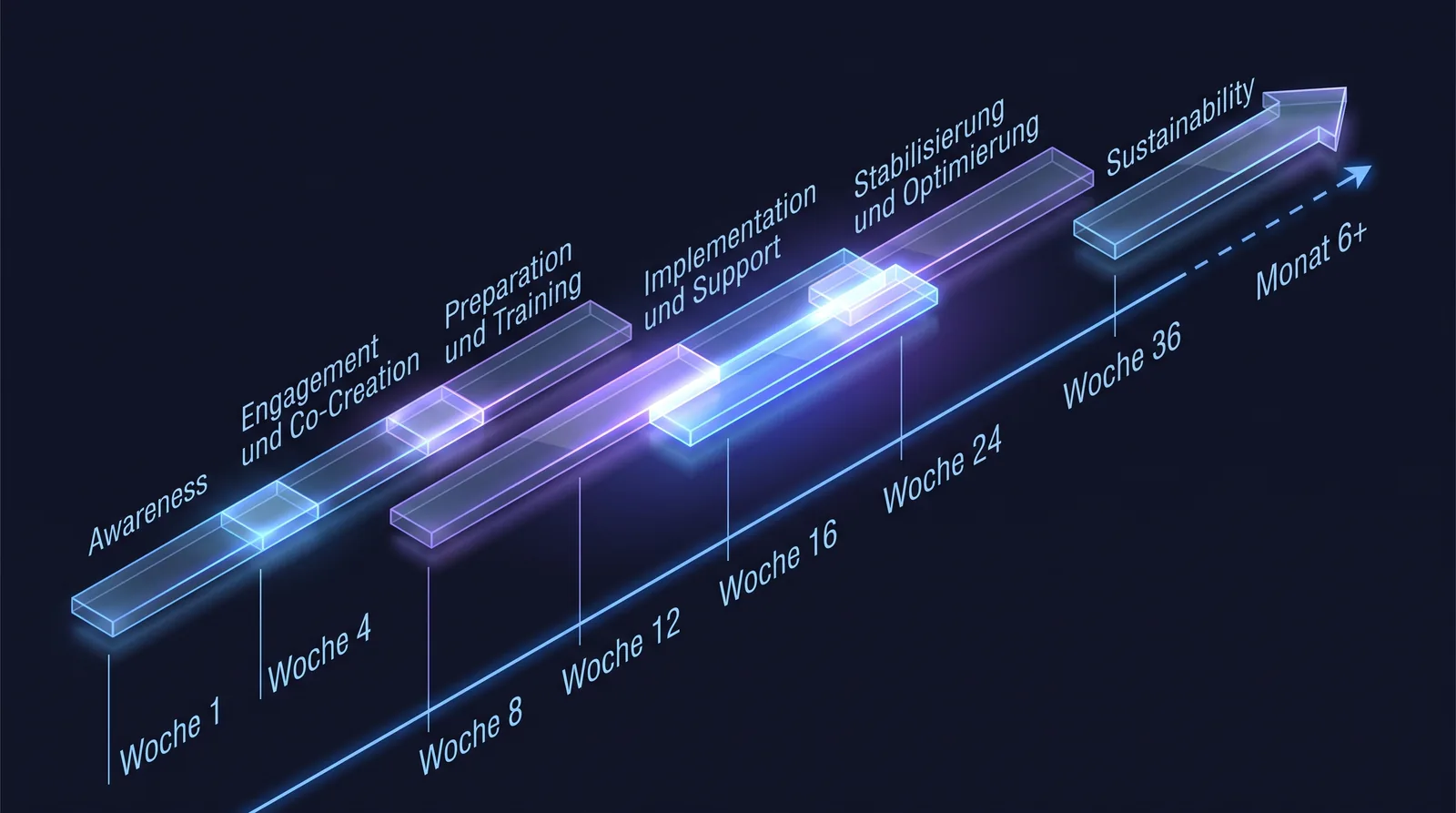

Die sechs Phasen des Change Managements auf einer Zeitachse
Die sechs Change-Management-Phasen laufen nicht nacheinander, sondern überlappen sich: Awareness (Woche 1-4), Engagement (Woche 4-12), Training (Woche 8-16), Implementation (Woche 12-24) und Stabilisierung (Woche 16-36); ab Monat 6 folgt die Sustainability-Phase, die nicht mehr endet. Am längsten überlagern sich Implementation und Stabilisierung: Von Woche 16 bis Woche 24 läuft der Rollout in weiteren Abteilungen, während die zürst umgestellten bereits im Regelbetrieb optimiert werden. Wer die Phasen strikt hintereinander plant, verlängert das Projekt unnötig und verliert genau das Momentum, das Phase 6 erhalten soll.

Ein bewährtes Modell zur systematischen Begleitung von Automatisierungsprojekten:

Phase 1: Awareness & Understanding (Woche 1–4)

Ziel: Alle verstehen, warum Automatisierung notwendig ist

Aktivitäten:

  • Kick-off-Versammlung mit Geschäftsleitung
  • "Why Automation?" Story erzählen – nicht Technologie, sondern Business-Case
  • FAQ-Sammlung: "Bedeutet das Jobverlust?" "Wie lange dauert es?" "Was passiert mit meiner Rolle?"
  • Offizielle Kommunikation (E-Mail, Intranet, Poster)

Erfolgsfaktor: CEO/Geschäftsleitungs-Unterstützung. Wenn die Spitze nicht dahintersteht, glaubt auch das Team nicht daran.

Phase 2: Engagement & Co-Creation (Woche 4–12)

Ziel: Mitarbeitende fühlen sich beteiligt, nicht überrollt

Aktivitäten:

  • Stakeholder-Workshops: Mitarbeitende in der Prozessauswahl beteiligen
  • "Automation Advisory Board": Vertreter aus verschiedenen Abteilungen
  • Early-User-Program: Champions identifizieren und einbinden
  • Feedback-Schleifen: Ideen werden gehört und teilweise umgesetzt

Psychologisch: Partizipation zielt auf Eigenverantwortung – "unsere Automation" statt "die Automation der IT".

Phase 3: Preparation & Training (Woche 8–16)

Ziel: Mitarbeitende sind kompetent und vorbereitet

Aktivitäten:

  • Rollenspezifisches Training (User, Admins, Manager)
  • Train-the-Trainer-Programm (interne Experten aufbauen)
  • Dokumentation, Videos, FAQs
  • Dry-Runs und Simulationen
  • Go-Live-Checklisten

Erfolgsfaktor: Training ist nicht einmalig. Laufende Unterstützung und Auffrischung sind nötig.

Phase 4: Implementation & Support (Woche 12–24)

Ziel: reibungsarmer Übergang, schnelle Problemlösung

Aktivitäten:

  • Schrittweiser Rollout statt Big Bang (Abteilung für Abteilung)
  • Erweiterte Support-Zeiten in der Implementierungswoche
  • Tägliche Kurzrunden zur schnellen Problemlösung
  • Hypercare-Phase (intensive Betreuung erste 2–4 Wochen)
  • Frühe Erfolge sichtbar machen

Erfolgsfaktor: Schnelle Problemlösung. Wenn Nutzer Frust erleben, schaltet sich Widerstand ein.

Phase 5: Stabilization & Optimization (Woche 16–36)

Ziel: Normale Operationen, kontinuierliche Verbesserung

Aktivitäten:

  • Adoption-Metriken tracken (Nutzungsrate, Fehlerquoten, Satisfaction)
  • Regelmässige User-Feedback-Runden
  • Optimierungen basierend auf Feedback
  • "Lessons Learned" dokumentieren
  • Champions weiter einbeziehen (nicht wieder vergessen)

Erfolgsfaktor: Continuous Improvement. "Wir hören euch, und wir optimieren" zeigt Respekt.

Phase 6: Sustainability & Evolution (Monat 6+)

Ziel: Automation wird Routine, neue Potenziale werden identifiziert

Aktivitäten:

  • Automatisierung in Standardprozesse integrieren
  • Neue Automatisierungs-Chancen systematisch scannen
  • Center of Excellence oder Automation Team etablieren
  • Kultur: "Continuous Automation" statt "One-time Project"

Erfolgsfaktor: Momentum erhalten. Wenn nach Phase 4 Ruhe einkehrt, verblasst das Change-Bewusstsein.

Kommunikation, Schulung und Erfolgsmessung

Kommunikationsstrategie: Transparenz und Storytelling

Kommunikation ist das Herzstück von Change Management. Hier ein bewährtes Framework:

Das 3-Säulen-Kommunikationsmodell

Säule 1: Transparenz (Was ist der Plan?)

  • Offen über Ziele sprechen – mit der Zahl aus dem eigenen Business Case, nicht mit einer geliehenen: "Wir wollen X % Zeitersparnis"
  • Offen über Risiken: "Es könnte zu Störungen kommen"
  • Offen über den Zeitplan: "Phase 1 dauert vier Wochen"
  • Offen über Rollen-Implikationen: "Deine Rolle wird X, Y, Z"

Frequenz: Monatliche Townhalls, wöchentliche Updates

Säule 2: Storytelling (Warum tun wir das?)
Nicht: "Wir implementieren eine RPA-Lösung"
Sondern: "Wir befreien euch von unliebsamer Routinearbeit, damit ihr Kunden besser betreuen könnt"

Geschichten nutzen:

  • "Customer Story": Wie hat Automation bei anderem Unternehmen geholfen?
  • "Employee Story": "Ich war skeptisch, aber jetzt mag ich die neue Arbeit"
  • "Impact Story": "Wir sparen 250 Personentage pro Jahr – bei 21 Arbeitstagen im Monat, also rund 252 im Jahr, ist das etwa eine zusätzliche Vollzeitstelle". Auch hier gehört die eigene, gemessene Zahl hinein und keine übernommene

Säule 3: Feedback & Dialog (Hört ihr mich?)
  • Townhall Q&A Sessions (nicht Monologe)
  • Anonyme Feedback-Tools (für Skeptiker)
  • 1:1-Gespräche mit Abteilungsleitern
  • Regelmässige Pulse-Surveys ("Wie geht es euch damit?")

Psychologisch: Menschen brauchen das Gefühl, gehört zu werden. Selbst wenn Sie nicht alle Bedenken ausräumen können: Gehört zu werden nimmt einem Einwand oft die Schärfe.

Schulung und Kompetenzentwicklung

Drei Schulungs-Ebenen sind nötig:

Ebene 1: Alle Mitarbeitende (Bewusstsein)

  • Warum Automation? Business Case verstehen
  • Wie nutze ich das neue System? Praktische Grundlagen
  • Format: 30–60 min Webinar oder Workshop
  • Timing: 2–4 Wochen vor Go-Live

Ebene 2: System-User (Kompetenz)
  • Tägliche Nutzung des Systems
  • Troubleshooting: Was tun wenn Fehler?
  • Format: 2–3 Std. Hands-On-Training
  • Timing: 1–2 Wochen vor Go-Live, dann Refresher nach 4 Wochen

Ebene 3: Power-User & Admins (Expertise)
  • Fortgeschrittene Konfiguration
  • Optimierung und Anpassung
  • Format: 3–5 Tage intensives Training
  • Timing: 4–6 Wochen vor Go-Live

Erfolgsfaktoren:
  • Train-the-Trainer: Interne Champions ausbilden (nicht externe Berater allein)
  • Blended Learning: Online-Einheiten, Präsenztraining und Dokumentation
  • Nachfassen: nach Go-Live weitere Lerneinheiten

Partizipation und Stakeholder-Engagement

Partizipation ist der Hebel, dem wir in diesem Modell das meiste Gewicht geben: Wer mitgestaltet hat, muss sich später nicht gegen etwas wehren, das über ihn hinweg entschieden wurde.

Partizipations-Framework

Schritt 1: Champions identifizieren (früh, ideenreich, einflussreich)
Nicht die formalen Führungskräfte, sondern die informellen Meinungsmacher. Häufig sind es Personen, die schon lange im Haus sind und deren Urteil im Team zählt.

Schritt 2: Co-Creation-Sessions
Champions und Prozessverantwortliche gemeinsam im Projekt-Design einbeziehen. Ihre Ideen nutzen, ihr Feedback ernst nehmen.

Schritt 3: Early-User-Program
Kleine Gruppe (5–10 Leute) testet das neue System 2–4 Wochen vor Rollout. Ihr Feedback wird direkt umgesetzt (wenn möglich). Sie werden zu den ersten Fürsprechern im Team.

Schritt 4: Advisory Board
Vertreter aus verschiedenen Abteilungen treffen sich alle 2 Wochen. Sie sind das Frühwarnsystem für die Stimmung in der Organisation. "Was hören wir aus euren Teams?"

Schritt 5: Feedback-Loops
Nach Go-Live: Regelmässige Feedback-Runden. Und wichtig: Mitarbeitende sehen, dass Feedback umgesetzt wird. "Ihr habt gesagt, das ist unbequem – wir haben es geändert."

Psychologisch: Wer mitgestaltet hat, verteidigt die Lösung eher gegen Kritik von aussen – aus solchen Leuten werden die Change Agents des Projekts.

Widerstands-Management: Was tun mit Skeptikern?

Widerstand ist normal. Mit ihm umzugehen ist eine Kunst:

Typische Widerstands-Muster

Tabelle: Typische Widerstands-Muster
MusterUrsacheGegenstrategie
"Das wird nie funktionieren"Technische SkepsisProof of Concept zeigen, Small Win vorweisen
"Meine Rolle wird überflüssig"ExistenzangstFrühe 1:1-Gespräche über Repositionierung
"Das war nicht meine Idee"KontrollverlustPartizipation bieten, Mitgestaltung ermöglichen
"Wir haben keine Zeit dafür"Angst um ohnehin knappe ZeitSupport-Zeit freimachen, andere Aufgaben reduzieren
"Das alte System funktioniert gut"Status-quo-Bias"Funktioniert, aber nicht optimal" – Defizite zeigen
Vertiefen Sie Ihr Wissen:
Best Practice: 1:1-Gespräche mit Key Resistors Nicht öffentlich argumentieren. Stattdessen:
  1. Zuhören: "Was beunruhigt dich?"
  2. Validieren: "Das ist eine legitime Sorge"
  3. Adressieren: "Hier ist unser Plan für dich"
  4. Involvieren: "Wie können wir dich einbeziehen?"
Oft verwandeln sich Widersacher in Verbündete, wenn sie sich gesehen und gehört fühlen.

Erfolgsmessung: KPIs für Change Management

Wie misst man, ob Change Management funktioniert? Die Zielwerte in der folgenden Tabelle sind unsere Empfehlung aus eigener Einschätzung, keine erhobenen Branchen-Benchmarks – passen Sie sie an Ihre Ausgangslage an.

Tabelle: Erfolgsmessung: KPIs für Change Management
KPIDefinitionZielwert (eigene Einschätzung, kein Benchmark)
Adoption Rate% der Zielgruppe nutzt das System>80 % nach 3 Monaten
System Utilization% der potentiellen Nutzung tatsächlich genutzt>70 %
User SatisfactionNet Promoter Score (NPS)>50
Training Completion% Mitarbeitende abgeschlossenes Training100 %
Support Tickets/UserDurchschnittliche Anzahl Hilfe-Anfragen<2 in Monat 2
Error Rate% Fehler durch Mitarbeitende<5 %
Time-to-ProficiencyDurchschnittliche Zeit bis optimale Nutzung<4 Wochen
Employee SentimentRegelmässige Pulse-UmfragenTrend nach oben
Diese KPIs werden monatlich gemessen. Fällt eine Kennzahl ab, wird sofort reagiert (mehr Training? besserer Support?).

Häufige Change-Management-Fehler

  1. "Technologie verkauft sich selbst": Nein. Ohne aktives Change Management bleibt es dem Zufall überlassen, ob die Lösung im Alltag ankommt.
  1. Top-Down ohne Partizipation: "Die Geschäftsleitung hat entschieden, Punkt." – maximaler Widerstand.
  1. Zu viel zu schnell: Big-Bang-Rollout für die ganze Organisation. Besser: schrittweiser Rollout mit Zeit zum Lernen.
  1. Training als Pflichtübung: das Training abhaken, statt echte Kompetenz aufzubauen.
  1. Zu frühe Feier: Nach Phase 1 "Ja, wir sind erfolgreich!" – dann kommt die Desillusionierungsphase.
  1. Champions vergessen: Nach Go-Live – "Danke für die Hilfe, jetzt macht ihr wieder normale Arbeit." Demoralisierend. Champions sollten weiter beteiligt bleiben.
  1. Keine Problemlösung nach Go-Live: Wenn Nutzer Frustrationen haben und nichts passiert, schaltet sich Widerstand ein.

Modellbeispiel: Change Management in einem KMU mit 200 Mitarbeitenden

Das folgende Beispiel ist konstruiert, um den Ablauf zu zeigen. Es ist kein Kundenprojekt und enthält keine gemessenen Ergebnisse.

Ausgangslage: Traditionelles Unternehmen, mittleres Automatisierungs-Projekt (RPA in 3 Abteilungen)

Stakeholder:

  • Geschäftsleitung: 3 Personen (Unterstützung vorhanden)
  • Abteilungsleiter: 3 Personen (teilweise skeptisch)
  • Prozessverantwortliche: 12 Personen (wichtigste Change-Akteure)
  • Betroffene Mitarbeitende: 50 Personen

Change Management Plan:

Phase 1 (Woche 1–4): Awareness

  • CEO Kick-off: "Warum Automatisierung?" Storytelling
  • Intranet-Kampagne mit Grafiken
  • Anonyme FAQ-Sammlung

Phase 2 (Woche 4–12): Engagement
  • Champions-Workshops (10 Champions identifiziert)
  • Prozessauswahl-Mitarbeit
  • Advisory Board gegründet (2-Wochen-Zyklen)

Phase 3 (Woche 8–16): Training
  • 3 Trainings-Sessions (online, dann live)
  • Train-the-Trainer: Champions trainieren Kollegen
  • Video-Tutorials und Wiki

Phase 4 (Woche 12–24): Implementation
  • Abteilung A (15 Personen) Woche 12
  • Abteilung B (18 Personen) Woche 16
  • Abteilung C (17 Personen) Woche 20
  • Hypercare-Phase: 2 Wochen intensive Unterstützung pro Abteilung

Phase 5 (Woche 16–36): Stabilisierung
  • Feedback-Runden mit den Nutzenden alle zwei Wochen
  • Monatliche Adoption-Metriken
  • 2 Optimierungs-Zyklen basierend auf Feedback
  • Champions-Treffen: "Wie können wir optimieren?"

Phase 6 (Monat 6+): Sustainability
  • Automation in Standard-OKRs integrieren
  • Nächste Automatisierungs-Kandidaten scannen
  • Abschlussanlass: Erfolge würdigen und feiern

Was nach 6 Monaten gemessen wird:
  • Adoption Rate: Wie viele der Zielgruppe nutzen das System tatsächlich?
  • User Satisfaction (NPS): Würden die Nutzenden das System weiterempfehlen?
  • Error Rate: Wie viele Vorgänge müssen nachbearbeitet werden?
  • Time-to-Proficiency: Wie lange braucht eine neue Person bis zur sicheren Nutzung?
  • Mitarbeiterzufriedenheit gegenüber der Baseline vor dem Projekt
  • Erreichungsgrad der geplanten Effizienzgewinne

Diese Werte kommen aus Ihrer eigenen Messung. Wir setzen im Modellbeispiel bewusst keine Ergebniszahlen ein: Ein konstruiertes Ergebnis liest sich wie ein Referenzprojekt – und das wäre es nicht. Wo weiter oben Zahlen in Beispielsätzen stehen, sind sie als Platzhalter für Ihre eigenen Werte gekennzeichnet.

Häufig gestellte Fragen

Warum scheitern Automatisierungsprojekte trotz funktionierender Technologie?

Ein Projekt kann technisch liefern und trotzdem scheitern – dann liegt es nicht am Versagen der Technik, sondern an fehlender Adoption und fehlendem Change Management. Ein typisches Muster: Ein Unternehmen investiert CHF 100'000 in eine technisch perfekt funktionierende RPA-Lösung, doch nach 12 Monaten liegt die Nutzung weit unter dem Plan – Mitarbeitende umgehen das System oder verwenden es falsch. Zur viel zitierten Scheiterquote von Veränderungsprojekten nennen wir bewusst keine Zahl: Für die kursierenden Werte findet sich keine belastbare Erhebung, die Quellenketten verweisen im Kreis auf sich selbst.

Wie lange dauert Change Management bei einem AI-Automation-Projekt?

Das 6-Phasen-Modell begleitet ein Automatisierungsprojekt von der ersten Woche bis über den sechsten Monat hinaus: Awareness (Woche 1–4), Engagement und Co-Creation (Woche 4–12), Training (Woche 8–16), Implementation (Woche 12–24) und Stabilisierung (Woche 16–36), wobei sich die Phasen überlappen. Ab Monat 6 folgt die Sustainability-Phase, in der Automation zur Routine wird und neue Automatisierungs-Chancen systematisch gescannt werden.

Warum widersetzen sich Mitarbeitende der Automatisierung?

Widerstand ist kein böser Wille, sondern eine normale psychologische Reaktion auf Unsicherheit. Die sechs häufigsten Wurzeln sind Angst vor Jobverlust, Verlust von Kontrolle und Kompetenz, Mangel an Information, unzureichendes Training, fehlende Partizipation und unrealistische Erwartungen. Gegenstrategien sind frühe transparente Kommunikation, Repositionierung in neue Automation-Rollen, umfassende Schulung vor Go-Live und frühe Einbindung der Mitarbeitenden.

Wie geht man mit Skeptikern und Key Resistors um?

Bewährt haben sich 1:1-Gespräche statt öffentlicher Argumentation, in vier Schritten: zuhören, die Sorge validieren, einen konkreten Plan adressieren und die Person aktiv involvieren. Selbst wenn nicht alle Bedenken ausgeräumt werden können, nimmt das Gefühl, gehört zu werden, einem Einwand oft die Schärfe. Oft verwandeln sich Widersacher so in Verbündete.

Welche KPIs messen den Erfolg von Change Management?

Zentrale Kennzahlen sind Adoption Rate, System Utilization, User Satisfaction als Net Promoter Score, Training Completion, Error Rate und Time-to-Proficiency. Als Zielwerte empfehlen wir – aus eigener Einschätzung, nicht aus Branchen-Benchmarks – eine Adoption Rate über 80 % nach 3 Monaten, System Utilization über 70 %, einen NPS über 50, Training Completion von 100 %, eine Error Rate unter 5 % und Time-to-Proficiency unter 4 Wochen. Diese KPIs werden monatlich gemessen; fällt eine Kennzahl ab, wird sofort reagiert, etwa mit mehr Training oder besserem Support.



Weiterführende Themen

Teilen:
Erdinc AI

Bereit für Ihre AI Automation Reise?

Von der Strategie bis zur Implementierung — Erdinc AI ist Ihr Partner für semantisch optimierte AI-Lösungen in der Schweiz.

Özden Erdinc — AI Architect for the Semantic Web

Özden Erdinc

AI Architect for the Semantic Web

Spezialisiert auf Topical Authority, Semantic SEO und AI Automation. Hilft Schweizer KMU, das volle Potenzial von künstlicher Intelligenz zu nutzen.

ai workshop management chancen erkennenai transformation workshop unternehmenchange management augmentedki change management workshopchange management rpa

Verwandte Artikel
