Die Branchenachse dieses Hubs führt Fintech, Pharma, Fertigung, Retail, Legal Tech, Immobilien, Gastronomie, Bildung und das Treuhandwesen — und liess das Baugewerbe bisher aus. Das ist kein Zufall: Bau passt schlecht in die üblichen Automatisierungserzählungen, weil die entscheidenden Vorgänge nicht am Bildschirm stattfinden. Genau daraus ergibt sich aber ein eigener, ziemlich klarer Ansatzpunkt.
Warum das Baugewerbe anders automatisiert als ein Büroberuf
Im Baugewerbe entsteht der grösste Teil der Daten ausserhalb des Büros — auf der Baustelle, im Lieferschein und im Rapport — weshalb Automatisierung hier bei der Erfassung ansetzt und nicht bei der Weiterverarbeitung. In einem Treuhandbüro oder einer Agentur liegen die Daten bereits digital vor; die Frage ist nur, wie sie zwischen Systemen bewegt werden. Auf dem Bau ist die Ausgangslage eine andere: Was am Mittwoch auf der Baustelle geschah, existiert am Mittwochabend als Notiz auf einem Zettel, als Foto auf einem Handy und als Erinnerung eines Poliers.
Daraus folgen drei Eigenheiten, die den Zuschnitt bestimmen.
Der Medienbruch liegt am Anfang, nicht in der Mitte. In den meisten KMU-Automatisierungen sitzt der Bruch zwischen zwei Systemen. Im Bau sitzt er zwischen Wirklichkeit und System. Wer diesen ersten Bruch nicht schliesst, automatisiert die Weiterverarbeitung von Daten, die gar nicht erst entstanden sind.
Die Verzögerung kostet Geld, nicht nur Zeit. Ein Rapport, der eine Woche später abgetippt wird, ist eine Woche später verrechenbar — und in der Zwischenzeit weniger vollständig, weil Details vergessen gehen. Im Bau ist die Erfassungslücke direkt eine Liquiditätsfrage.
Die Beweislast liegt beim Unternehmen. Bei einem Nachtrag muss das Bauunternehmen belegen, dass die Zusatzleistung angeordnet und erbracht wurde. Das ist keine Umkehr, sondern die Grundregel von Art. 8 ZGB: «Wo das Gesetz es nicht anders bestimmt, hat derjenige das Vorhandensein einer behaupteten Tatsache zu beweisen, der aus ihr Rechte ableitet.» Fehlende Dokumentation schliesst den Beweis nicht aus — Art. 168 Abs. 1 ZPO lässt neben der Urkunde ausdrücklich auch Zeugnis, Augenschein, Gutachten, schriftliche Auskunft sowie Parteibefragung und Beweisaussage zu. Sie macht ihn aber langsamer, teurer und unsicherer, weil er dann an Erinnerung statt an Belegen hängt. Automatisierung im Bau ist deshalb immer auch Beweissicherung.
Quellen: Art. 8 ZGB, SR 210 und Art. 168 ZPO, SR 272 — abgerufen am 25. August 2026. Einordnung, keine Rechtsberatung.Wer die Digitalisierung im Schweizer KMU im Bau noch vor sich hat, sollte diese drei Punkte als Reihenfolge lesen: erst Erfassung, dann Verarbeitung, dann Auswertung. Umgekehrt funktioniert es nicht.
Welche Prozesse entlang des Bauprojekts sich automatisieren lassen
Automatisierbar sind Offertkalkulation aus Leistungsverzeichnissen, Rapport- und Stundenerfassung, Lieferscheinabgleich, Nachtragsdokumentation und die Vorbereitung der Schlussabrechnung; die Bauleitungsentscheidung selbst bleibt manuell. Die fünf Kandidaten folgen dem Projekt in seiner natürlichen Reihenfolge.
Vor der Ausführung: Offertkalkulation
Ein Leistungsverzeichnis kommt als PDF oder Tabelle, mit einer langen Positionsliste in fremder Gliederung. Die Arbeit besteht darin, jede Position gegen die eigene Kalkulationsgrundlage zu halten. Ein Sprachmodell kann diese Zuordnung vorschlagen — Position für Position, mit Angabe, wie sicher die Zuordnung ist. Was es nicht kann: den Preis setzen. Die Kalkulation bleibt Ihre, der Abgleich wird automatisiert.
Während der Ausführung: Rapport, Stunden, Lieferscheine
Rapport- und Stundenerfassung ist ein Prozess mit grossem Hebel, weil er täglich anfällt und häufig doppelt gemacht wird — einmal auf der Baustelle, einmal im Büro. Der nächste Abschnitt behandelt ihn eigens.
Lieferscheinabgleich: Der Lieferschein kommt auf Papier, die Rechnung Wochen später. Was dazwischen liegt, ist Handarbeit. Ein Ablauf, der den fotografierten Lieferschein ausliest, der Baustelle zuordnet und beim Eintreffen der Rechnung gegenprüft, findet Abweichungen zum Zeitpunkt, an dem sie noch reklamierbar sind.
Nachtragsdokumentation: Ein Prozess mit unmittelbarer Wirkung auf die Verrechenbarkeit — und einer, der oft nebenher läuft. Eine Zusatzleistung wird mündlich angeordnet, ausgeführt und dann — vielleicht — später dokumentiert. Ein Ablauf, der aus einer Sprachnotiz auf der Baustelle sofort einen Nachtragseintrag mit Datum, Foto, Anordnendem und Beschreibung erzeugt, verschiebt die Dokumentation von «hinterher, wenn Zeit ist» auf «im Moment des Geschehens».
Das ist auch juristisch relevant. Wo eine Forderung am Ende über ein Bauhandwerkerpfandrecht gesichert werden soll, hat die Eintragung nach Art. 839 Abs. 2 ZGB «bis spätestens vier Monate nach der Vollendung der Arbeit zu erfolgen». Entscheidend für die Fristenüberwachung ist, was «Eintragung» heisst: Das Pfandrecht muss innert der vier Monate im Grundbuch eingetragen sein, nicht erst beantragt. Die Informationsseite der Zürcher Zivil- und Strafgerichte weist darauf hin, die «blosse Gesuchstellung beim Gericht am letzten Tag der Frist genügt nicht»; das Gesuch sei «spätestens einige Tage vor Ablauf der Frist zu stellen». Ein Fristenwächter, der auf das Vier-Monats-Datum gesetzt wird, alarmiert deshalb zu spät. Massgeblich ist im Betrieb der frühere Termin — der Tag, an dem das Gesuch spätestens beim Gericht sein muss, mit Vorlauf für dessen Bearbeitung und für die Eintragung durch das Grundbuchamt. Wann Arbeiten als vollendet gelten, ist zudem eine Rechtsfrage mit eigener Rechtsprechung; die Automatisierung führt die Frist mit, sie beurteilt sie nicht.
Quellen: Art. 839 ZGB, SR 210 und Gerichte des Kantons Zürich — Bauhandwerkerpfandrecht — beide abgerufen am 25. August 2026. Diese Angabe ist eine Einordnung, keine Rechtsberatung; im Einzelfall ist anwaltlicher Rat einzuholen.
Nach der Ausführung: Schlussabrechnung
Die Schlussabrechnung ist kein eigener Prozess, sondern das Ergebnis der vorherigen. Wenn Rapporte, Lieferscheine und Nachträge laufend und strukturiert erfasst wurden, ist sie eine Zusammenstellung. Wenn nicht, ist sie eine Rekonstruktion. Genau hier zeigt sich, ob die Automatisierung entlang des Projekts funktioniert hat.
Wo die Grenze verläuft
Der Bauleitungsentscheid bleibt manuell: die Beurteilung vor Ort, ob eine Leistung abgenommen wird, ob eine Abweichung toleriert werden kann, wie umdisponiert wird, wenn eine Lieferung ausfällt. Das ist Ermessen unter Zeitdruck mit unvollständiger Information — kein Fall für einen Ablauf.
Wie Sie diese Auswahl systematisch treffen, beschreibt der Leitfaden geeignete Prozesse auswählen; Schnittmuster aus anderen Branchen sammeln die Use Cases nach Prozessart. Für Betriebe mit eigener Vorfertigung lohnt zusätzlich der Blick auf die Automatisierung in der Fertigung — Vorfertigung folgt eher deren Logik als der Baustellenlogik.
Wie Baustellendaten ins System kommen

Die Erfassung erfolgt über Foto und Sprachnotiz auf dem Mobilgerät, die ein Sprachmodell in strukturierte Rapportzeilen übersetzt — das ersetzt das abendliche Abtippen handschriftlicher Rapporte. Das ist der Kern des ganzen Themas, und er ist unspektakulärer, als er klingt.

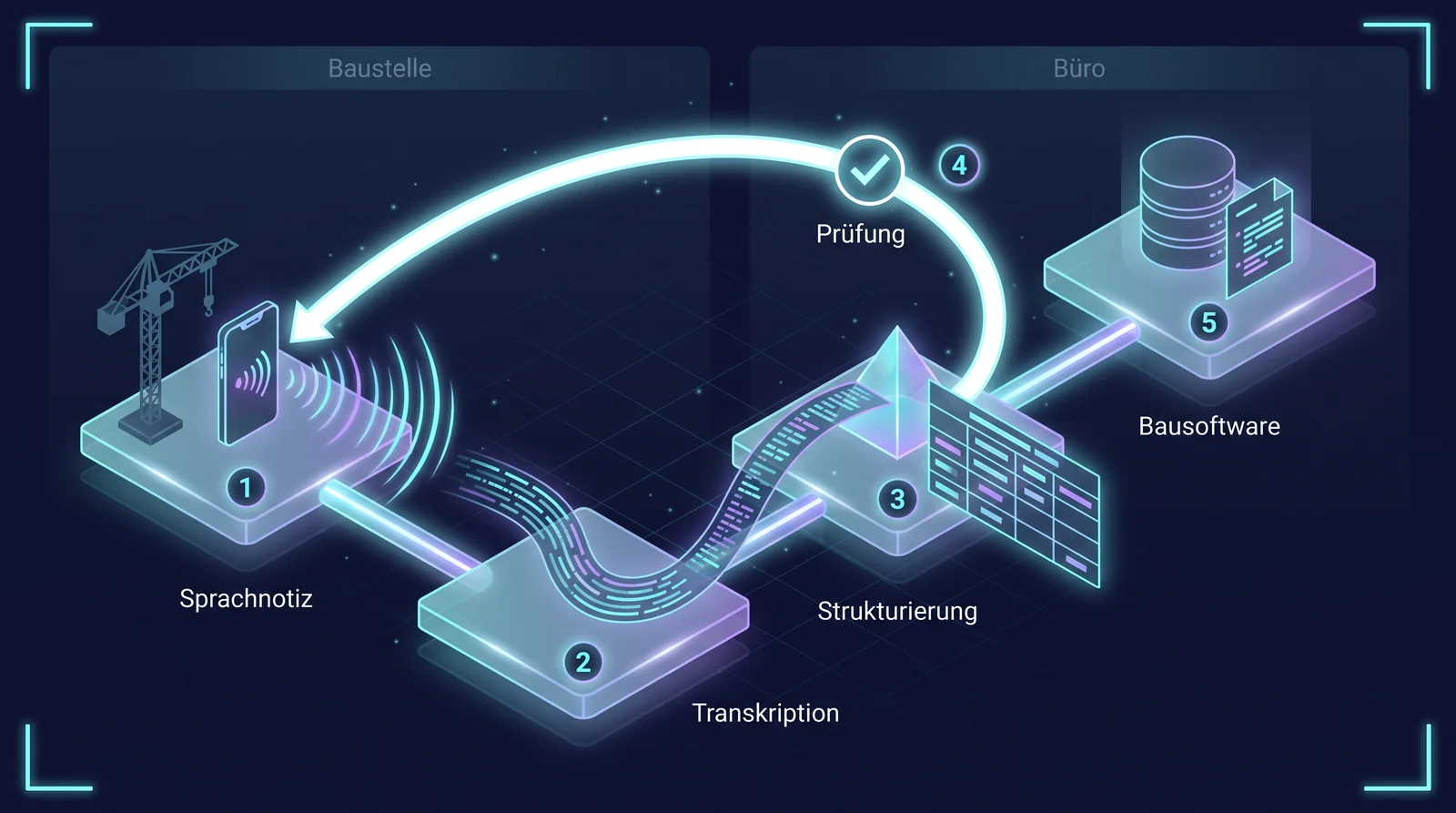

Der Ablauf in fünf Schritten
- Aufnahme vor Ort. Der Polier spricht auf dem Heimweg oder in der Pause zwei Minuten ins Telefon: welche Leute, welche Arbeiten, welche Maschinen, welche Besonderheiten. Dazu Fotos, wo es etwas zu zeigen gibt.
- Transkription. Die Sprachnotiz wird in Text umgewandelt.
- Strukturierung. Ein Sprachmodell übersetzt den Fliesstext in Rapportzeilen: Datum, Baustelle, Mitarbeitende, Stunden, Leistungspositionen, Bemerkungen. Was unklar bleibt, wird als offen markiert statt geraten.
- Prüfung. Der strukturierte Rapport geht als Zusammenfassung zurück ans Mobilgerät. Bestätigen oder korrigieren ist ein kurzer Schritt — und passiert, solange die Erinnerung frisch ist.
- Übergabe. Der bestätigte Rapport landet in der Bau- oder Buchhaltungssoftware.
Was dabei schiefgeht
Baustellenlärm. Die Transkription wird schlechter, je lauter es ist. Die praktische Antwort ist organisatorisch, nicht technisch: Die Aufnahme entsteht im Fahrzeug oder im Büroanhänger, nicht neben dem Bagger.
Fachbegriffe und Dialekt. Positionsbezeichnungen, Materialnamen und Ortsbezeichnungen sind das, woran die Erkennung scheitert. Geben Sie dem Modell die Positionsliste der Baustelle und die Namen der Mitarbeitenden als Kontext mit — die Trefferquote hängt stärker daran als an der Modellwahl.
Doppelte Rapporte. Wird eine Sprachnotiz zweimal übertragen — schlechtes Netz, erneuter Versuch —, entsteht ohne Gegenmassnahme ein zweiter Rapport und damit doppelte Stunden. Bilden Sie je Aufnahme einen stabilen Schlüssel und prüfen Sie ihn vor der Übergabe ans Zielsystem.
Was ein Sprachmodell dabei tut und wo seine Grenzen liegen, erklärt der Beitrag zu Sprachmodellen und AI Agents.
Welche Werkzeugkette ein Bauunternehmen dafür braucht
Die Kette besteht aus einer mobilen Erfassung, einer Automationsplattform als Verbindungsschicht und der bestehenden Bau- oder Buchhaltungssoftware als Zielsystem; ein Ersatz der Branchensoftware ist nicht nötig. Das ist die wichtigste Nachricht dieses Abschnitts, weil im Bau jedes Digitalisierungsgespräch früher oder später bei der Frage landet, ob man eine neue Branchenlösung braucht.
Die mobile Erfassung ist bewusst schlicht: eine Möglichkeit, Sprachnotiz und Fotos einer Baustelle zuzuordnen und abzuschicken. Das kann eine Formular-App sein, ein Messenger-Kanal je Baustelle oder eine kleine eigene Oberfläche. Entscheidend ist, dass die Bedienung auf einer Baustelle mit Handschuhen und schlechtem Netz funktioniert — nicht, wie viele Funktionen sie hat.
Die Automationsplattform verbindet die Erfassung mit dem Modell und dem Zielsystem. Die Automationsplattform Make ist der übliche Einstieg für Betriebe ohne eigene IT; n8n ist die Wahl, wenn die Verarbeitung im eigenen Haus bleiben soll. Welche wozu passt, klärt der Beitrag Plattformen im Vergleich.
Das Zielsystem bleibt, was Sie haben. Das einzige harte Kriterium ist eine dokumentierte Schnittstelle. Hat Ihre Bausoftware keine, gibt es zwei Wege: Der Rapport landet zuerst in einer Zwischentabelle und wird von dort im gewohnten Rhythmus importiert — oder Sie führen die Stundenerfassung in der Buchhaltungssoftware und lassen die Bausoftware bei der Kalkulation. Beide Wege sind besser als ein Softwarewechsel als Nebenwirkung eines Automationsvorhabens.
Ein Wort zur Reihenfolge: Bauen Sie die Kette von hinten. Klären Sie zuerst, wie ein Rapport ins Zielsystem kommt, dann die Verarbeitung, dann die Erfassung. Wer vorne anfängt, hat nach zwei Wochen eine schöne Erfassungs-App und keinen Weg für die Daten.
Woran sich der Nutzen im Bau messen lässt
Vertiefen Sie Ihr Wissen:Gemessen wird an drei Grössen: Tage zwischen Leistung und Rechnungsstellung, Anteil der Nachträge, die dokumentiert und damit verrechenbar sind, und Bürostunden pro Baustelle. Branchendurchschnitte zu diesen Grössen führen wir hier bewusst nicht auf — sie hängen zu stark an Gewerk, Betriebsgrösse und Auftragsart, als dass ein Vergleichswert etwas aussagen würde. Aussagekräftig ist nur der Vergleich mit Ihrem eigenen Ausgangswert.
Tage bis Rechnungsstellung. Die härteste der drei Grössen, weil sie direkt auf die Liquidität wirkt und weil sie sich ohne Diskussion messen lässt: Datum der Leistung, Datum der Rechnung, Differenz. Erheben Sie sie für die letzten zwanzig abgeschlossenen Positionen, bevor Sie beginnen.
Anteil verrechenbarer Nachträge. Die interessanteste, weil sie den Effekt zeigt, den niemand erwartet. Nachträge, die nicht dokumentiert sind, werden im Zweifel nicht verrechnet — sie tauchen in keiner Statistik auf, weil sie nie zur Forderung wurden. Zählen Sie einmal über eine abgeschlossene Baustelle nach, wie viele Zusatzleistungen tatsächlich in die Schlussabrechnung kamen und wie viele in Erinnerung geblieben sind, aber nicht in den Unterlagen. Diese Differenz ist eine der Grössen, an denen sich der Ertrag der Rapportautomatisierung ablesen lässt.
Bürostunden pro Baustelle. Die Grösse, die am ehesten den Aufwand rechtfertigt und am schwersten sauber zu erheben ist, weil Bürozeit selten je Baustelle erfasst wird. Eine Woche mitschreiben genügt für eine brauchbare Grössenordnung.
Zur Kostenseite: Rechnen Sie mit drei Posten — Einrichtung, laufender Betrieb, Pflege. Der dritte wird im Bau besonders leicht übersehen, weil sich Positionslisten und Mitarbeiterstämme laufend ändern und der Modellkontext nachgeführt werden muss. Wie sich das in eine belastbare Rechnung bringen lässt, beschreibt Kosten und ROI rechnen. Ob sich ein Teil davon über Fördergelder abfedern lässt, klärt der Überblick zu den Förderprogrammen für Schweizer KMU — prüfen Sie die Konditionen immer direkt beim jeweiligen Programm, sie ändern sich häufiger als jeder Artikel nachführen kann.
Wie ein Bauunternehmen mit einer Baustelle beginnt
Der Einstieg erfolgt auf einer einzigen laufenden Baustelle mit der Rapporterfassung und wird erst nach einer vollständig abgerechneten Bauetappe auf den Betrieb ausgeweitet. Die Bauetappe ist im Bau, was der Monatszyklus in der Buchhaltung ist: die kleinste Einheit, an deren Ende sich zeigt, ob der Prozess trägt.
Vorher — messen. Die drei Grössen aus dem letzten Abschnitt erheben. Ohne Ausgangswert ist die spätere Frage «hat es etwas gebracht» nicht beantwortbar.
Die Baustelle wählen. Nicht die grösste und nicht die kritischste. Gesucht ist eine mit laufendem Betrieb, überschaubarem Team und einem Polier, der bereit ist, zwei Wochen lang etwas Neues auszuprobieren und zu sagen, was daran nicht funktioniert. Ohne die Bereitschaft dieser einen Person trägt auch die beste Werkzeugwahl nicht.
Zwei Wochen doppelt führen. Rapporte laufen über die neue Erfassung und wie bisher. Verglichen wird nicht, ob das System funktioniert, sondern wo es abweicht: Welche Positionen erkennt es nicht, welche Namen schreibt es falsch, welche Angaben fehlen regelmässig.
Nachschärfen. Positionsliste und Mitarbeiterstamm als Kontext nachführen, Rückfragen präzisieren, Prüfschritt vereinfachen, wenn er zu umständlich ist. Dieser Schritt ist der eigentliche Teil der Arbeit — die Ersteinrichtung ist schnell, die Anpassung an Ihr Vokabular braucht Iterationen.
Bis zur Etappenabrechnung führen. Die entscheidende Frage kommt am Schluss: Lässt sich aus den erfassten Daten abrechnen, ohne dass jemand Unterlagen rekonstruieren muss? Wenn ja, kommt die zweite Baustelle dazu. Wenn nein, bleibt es bei dieser einen.
Eine Vorlage für die Punkte, die dabei abzuhaken sind, bietet die Einstiegs-Checkliste. Alles, was nach der Fertigstellung kommt — Bewirtschaftung, Mieterkommunikation, Unterhalt —, behandelt der Beitrag zur Bewirtschaftung nach Fertigstellung.
Häufig gestellte Fragen
- Funktioniert Spracherfassung auf einer echten Baustelle?
Ja — mit einer organisatorischen Einschränkung: nicht mitten im Lärm. Die praktikable Lösung ist, die Aufnahme an einen ruhigeren Ort und Moment zu verlegen — ins Fahrzeug, in den Büroanhänger, ans Ende der Schicht. Gemessen am abendlichen Abtippen ist das keine Verschlechterung: einmal sprechen und kurz bestätigen, statt den Rapport am Abend ein zweites Mal von Hand zu schreiben. Wie viel Zeit das im Einzelfall spart, hängt an Ihrem heutigen Aufwand — messen Sie ihn vor der Einführung, statt sich auf eine Vergleichszahl zu verlassen. Wichtiger als die Aufnahmequalität ist ohnehin der Kontext, den Sie dem Modell mitgeben: Ohne Positionsliste und Mitarbeiternamen ist auch eine perfekte Aufnahme wenig wert.
- Brauchen wir dafür eine neue Bausoftware?
Nein, sofern die vorhandene eine dokumentierte Schnittstelle hat. Fehlt sie, führt der Weg über eine Zwischentabelle und einen Import im gewohnten Rhythmus — umständlicher, aber tragfähig. Ein Softwarewechsel im Bau ist ein eigenes, grosses Projekt mit Schulungsaufwand über den ganzen Betrieb; ihn als Nebenwirkung einer Rapportautomatisierung anzustossen, bringt beide Vorhaben in Gefahr.
- Was ist mit den Mitarbeitenden, die kein Smartphone nutzen wollen?
Das ist eine reale und meist unterschätzte Frage. Zwei Antworten liegen nahe: Erstens erfasst nicht jeder, sondern einer pro Team — in der Regel der Polier, der ohnehin den Rapport verantwortet. Zweitens ersetzt die Erfassung eine bestehende Pflicht und kommt nicht dazu; wer heute abends Rapporte schreibt, spricht sie künftig. Wo die Ablehnung grundsätzlich bleibt, führen Sie den Papierrapport für dieses Team weiter und fotografieren ihn — auch ein abfotografierter Handrapport lässt sich auslesen, nur mit mehr Rückfragen.
- Wie verhindern wir, dass die Automation falsche Stunden verbucht?
Durch den Bestätigungsschritt und durch Plausibilitätsprüfungen. Der Bestätigungsschritt ist nicht verhandelbar: Kein Rapport geht ins Zielsystem, den nicht jemand gesehen hat, der die Arbeit kennt. Ergänzend prüfen Sie automatisch auf Auffälligkeiten — mehr Stunden als Schichtdauer, Mitarbeitende auf zwei Baustellen gleichzeitig, Positionen, die es auf dieser Baustelle nicht gibt. Diese Prüfungen kosten wenig und fangen einen Teil der Fehler ab, die am Ende in der Abrechnung teuer werden; ein Rest bleibt, den nur die Bestätigung durch die Person auf der Baustelle findet.
- Lohnt sich das für einen Betrieb mit acht Mitarbeitenden?
Es hängt an der Zahl der parallel laufenden Baustellen und an der heutigen Verzögerung bis zur Rechnungsstellung, nicht an der Betriebsgrösse. Je mehr Baustellen gleichzeitig laufen und je länger es heute bis zur Rechnung dauert, desto grösser ist der Hebel; wer eine Baustelle nach der anderen abarbeitet und wöchentlich abrechnet, hat wenig zu gewinnen. Ein allgemeingültiger Schwellenwert lässt sich daraus nicht ableiten — rechnen Sie mit Ihren eigenen Werten aus dem Wirtschaftlichkeitsabschnitt und beziehen Sie die nicht verrechneten Nachträge mit ein: Sie sind der Posten, der in dieser Rechnung am leichtesten übersehen wird.
Quellen
- Art. 8 ZGB, SR 210 und Art. 168 ZPO, SR 272 — abgerufen am 25. August 2026. Einordnung, keine Rechtsberatung.
- Art. 839 ZGB, SR 210 und Gerichte des Kantons Zürich — Bauhandwerkerpfandrecht — beide abgerufen am 25. August 2026. Diese Angabe ist eine Einordnung, keine Rechtsberatung; im Einzelfall ist anwaltlicher Rat einzuholen.
